棠湖·华府公园D区项目进度动态
成都片区棠湖·华府公园总规划用地面积101407.26m2,规划总建筑面积397980.86m2,地下室建筑面积90208.26 m2,其中D区工程,合同金额222073166元,总建筑面积116821.61 m2。主要结构类型现浇钢筋混凝土框架剪力墙结构、框架结构、异形柱结构。于2020年9月15日签约,目前,截止2021年5月14日D区工程目前进度情况如下:
1、27#楼:主体一层混凝土浇筑完成;
2、28#楼:主体四层施工中,约5月18日完成混凝土浇筑(主体封顶);
3、29#、30#楼:主体二层施工中,约5月25日完成该层混凝土浇筑;
4、31#、34#楼:负一层层施工中,约5月31日完成该层混凝土浇筑,即地下室封顶;
5、33#、36#楼基础板施工中,约5月17日完成混凝土浇筑;
6、37#、38#楼基础砖胎膜施工中,约5月20日完成垫层混凝土浇筑;
7、32#、35#、39#楼验槽通过,因施工组织原因,暂未施工。

30#楼脚手架搭建

33#楼筏板基础浇筑完毕
36#楼筏板基础浇筑完毕

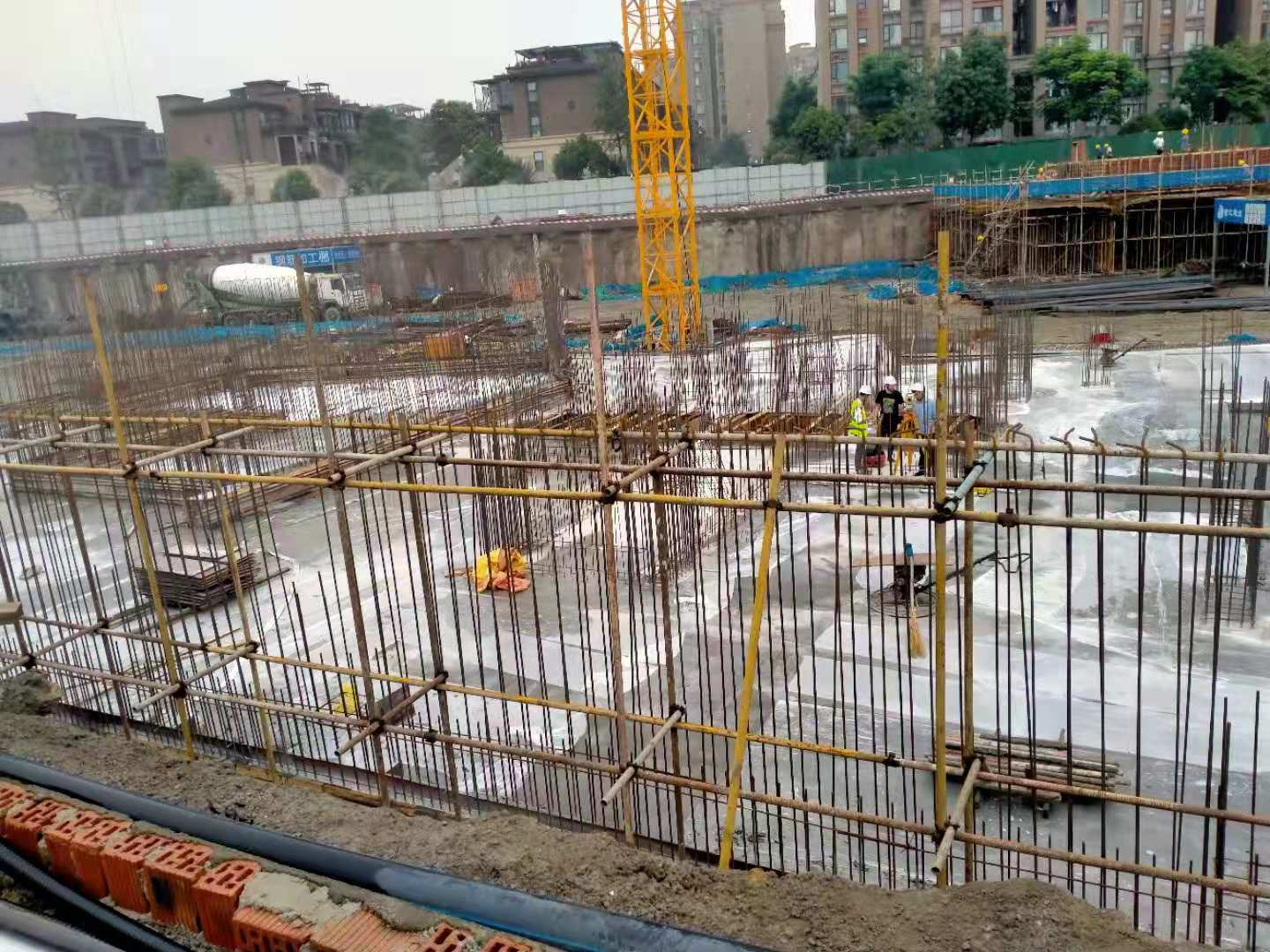

37#楼及38#楼砖胎模已完,待浇垫层。

28号楼四层施工中,即将封顶。
